摘要6月15日,华能古雷热电厂1号、2号机组DCS系统受电一次成功,顺利完成了“DCS受电”这一具有重要意义的里程碑节点。为确保DCS系统受电这一重要节点目标的如期实现,华能(福

6月15日,华能古雷热电厂1号、2号机组DCS系统(也称为“集散控制系统”)受电一次成功,顺利完成了“DCS受电”这一具有重要意义的里程碑节点。

为确保DCS系统受电这一重要节点目标的如期实现,华能(福建漳州)能源有限责任公司(以下简称“漳能公司”)工程部充分发挥党组织战斗堡垒作用和党员先锋模范作用,在设备材料紧缺、工期紧张的情况下,联合相关单位成立DCS受电党员突击队。党员突击队合理组织、科学施工,结合实际情况优化施工方案,全力做好DCS受电相关工作,在有限的时间内高效地完成了机柜安装、电缆敷设及接线等准备工作。

6月14日,所有受电前应具备的条件均顺利通过漳能公司、总包单位、监理单位的验收。

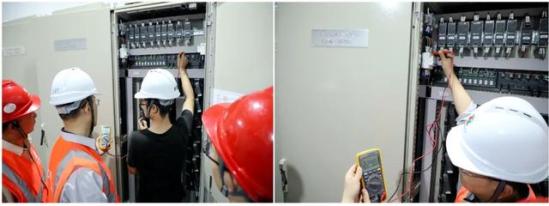

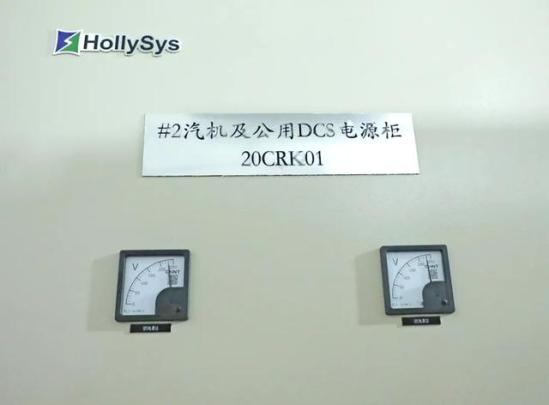

6月15日下午,调试单位在受电前对相关人员进行安全、技术交底。随后,由漳能公司工程部、总包单位、监理单位、调试单位、施工单位、DCS厂家组成的检查小组对DCS系统机柜再次进行了全面检查。当天下午3点30分,DCS受电正式开始,随着现场指挥人员一声令下,DCS电源柜总开关合上,电压指示表和指示灯开始运行,经过测量,各项技术指标均符合要求。按照计划对DCS系统的各个机柜分别进行合闸送电,所有电源柜进线电压、出线电压、控制柜内24V DC开关电源输出电压均正常。1号、2号机组DCS分别于16:30、17:00受电一次成功。

漳能公司此次两台机组DCS受电成功,不仅为厂用电受电创造有利条件,同时也标志本工程从安装阶段逐渐转为调试阶段,为后续设备系统调试及机组按期投产打下坚实的基础。
